湖北鄂州:110千伏燕楊線遷改施工作業

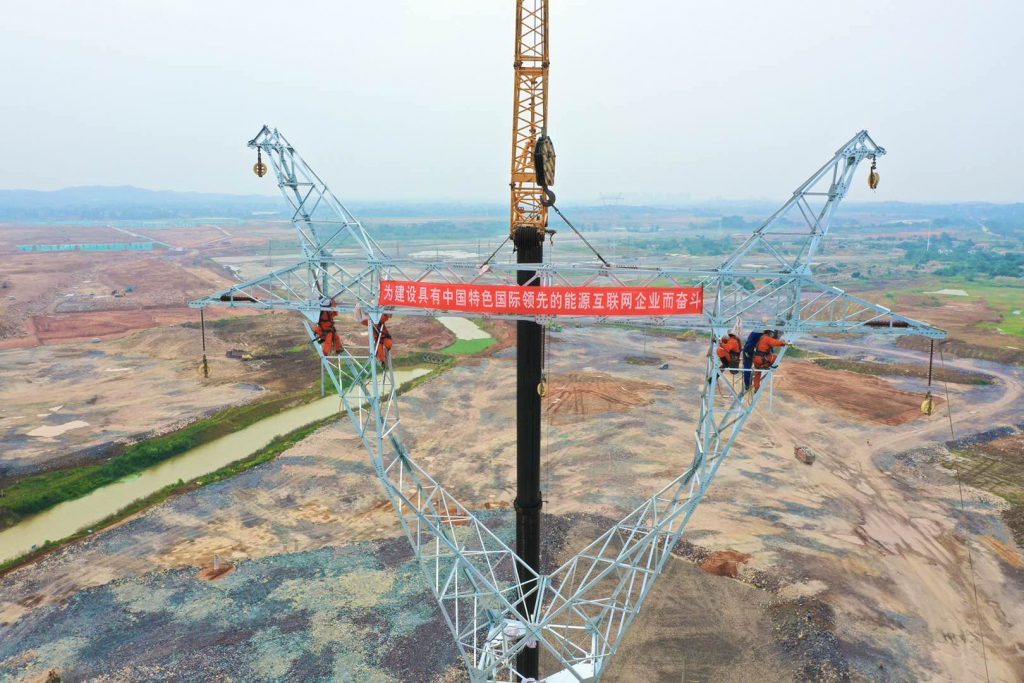

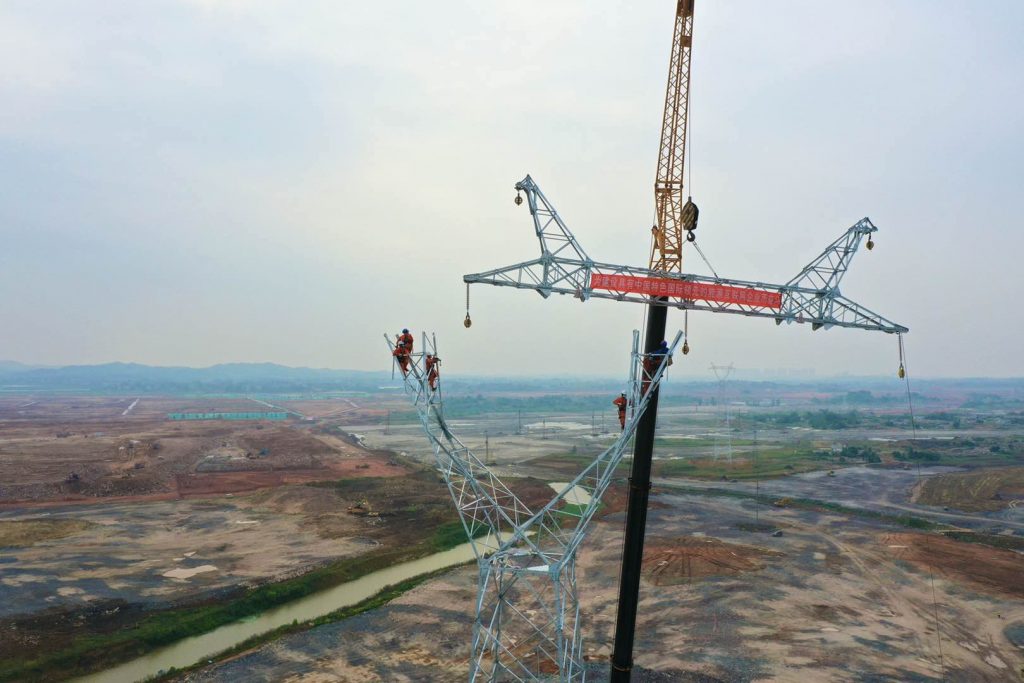

在240噸吊車的幫助下,塔上4名工人默契配合、熟練地將最后一塊重達3噸的組件吊裝到位。一座高度70.6米、重達25噸的鐵塔順利組立完成。
5月5日下午5點,湖北鄂州機場核心區內,湖北鄂州供電公司電網建設人員進行110千伏燕楊線遷改施工作業,順利完成這基最高鐵塔吊裝。
110千伏燕楊線原31號至39號鐵塔之間線路對地距離最低為16.5米,無法保證機場樁機對電力線路安全距離,供電公司主動遷改拆除原31號至39號鐵塔線路,新建G1至G5鐵塔線路,服務機場基建施工。
該工程使跑道區線路對地距離升高至53米,保障樁機施工與電力線路保持足夠安全距離。
據了解,整個遷改工程將于5月10日完成。待明年機場地下線路管廊完工后,遷改工程的鐵塔、線路將拆除,并改為入地,為機場提供安全可靠電力保障。
